我公司顺利完成LRB、LNR橡胶支座隔震加固工程

——南京晓庄第一实小抗震加固工程

南京晓庄学院第一实验小学建造于1993年,根据抗震报告不满足乙类建筑抗震鉴定要求,需进行抗震加固改造。本工程原建筑分为框架结构和砖混结构两部分,其中框架部分为横向四品单跨,不符合乙类建筑结构要求,2层合班教室的楼盖框架梁及屋顶框架梁,其下部钢筋配筋不足、屋顶的挑梁负弯矩配筋不足等;砖混结构部分,不满足乙类建筑物抗震鉴定的要求。

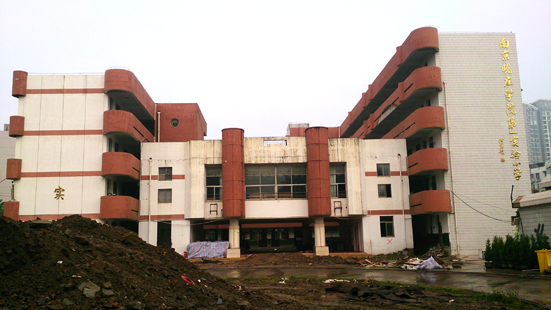

南京晓庄学院第一实验小学加固前

针对该工程的上述情况,采用的加固措施有:框架部分采用设置框架柱及柱下基础梁,框架梁下部钢筋不足处粘贴碳纤维,挑梁内部设置锚固梁,楼梯间柱全高箍筋加密、梯梁箍筋加密;砖混部分采用隔震措施提高建筑物抗震能力,在基础上部安装隔震垫,房屋四周设置挡土墙,挡土墙与建筑物之间设置隔震沟,以保证建筑物的抗震能力。经抗震加固后该建筑能满足乙类建筑继续使用40年的要求。

本工程的难点、重点主要有以下几个方面:

1)隔震垫的安装要求高。支承隔震支座的支墩顶面水平度误差不宜大于5‰;在隔震支座安装后隔震支座顶面的水平度误差不宜大于8‰;隔震支座中心的平面位置与设计位置的偏差不应大于3.0mm;单个支座的倾斜度不大于1/300, 隔震支座中心的标高与设计标高的偏差不应大于5.0mm

绑扎下支墩钢筋、放置隔震垫下预埋板

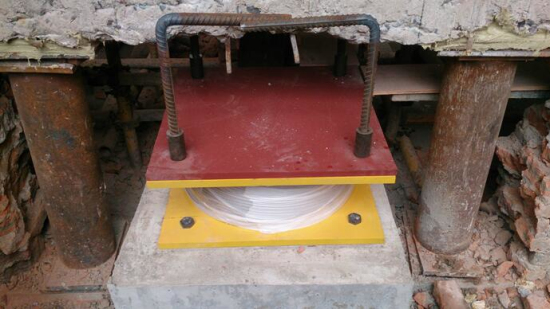

安放隔震垫

2)支撑体系是重点。支撑体系是关系到施工过程中结构安全和工程质量的重要因素,因此,施工前应编制可靠的支撑方案。

安装隔震垫上预埋板

3)校舍工程工期要求紧。本工程工期100天,将在8月初完工,之后是装修工程,91日小学的孩子们将会如期开课,工期不允许拖后。并且,施工期间逢高考、中考要停工,梅雨季节施工不便,施工中均要考虑这些不利因素。

隔震加固完成

目前,该工程已经顺利完工,加固后的现场见下图:

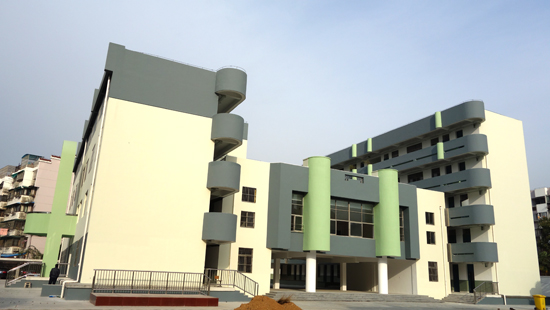

南京晓庄学院第一实验小学加固后

南京晓庄学院第一实验小学教学楼抗震加固工程是我公司第一次采用隔震方式加固砖混结构,整个工期我公司与甲方、设计、监理、制造厂家等单位进行了广泛的沟通,解决了诸多施工难题。工程结束后及时总结,相关的技术已经申请了国家发明专利,并编撰了施工工法和科技论文。
