把好技术关 做到安全施工
我公司灌浆堵漏项目部于2015年9月至2016年1月进行了扬子江药业动力中心高低压配电房地面压密注浆加固工程(以下简称动力中心注浆工程)的施工。
本工程工作量虽然不大,但技术难度大,电柜都是带电正常运行,一单发生倾斜,元器件碰接造成短路事故,后果不堪设想,造成的直接损失将超300万元。根据甲方要求,我项目部对动力中心注浆工程前期防护、施工期间控温、后期清理及校正都根据现场情况做了计划和安排。
一、施工前的防护:
施工区域为厂区中心,在施工前对施工进材料的通道进行防护,防止施工过程中对地面的污染,同时对卸货区域进行遮挡,保证甲方厂区的整洁。

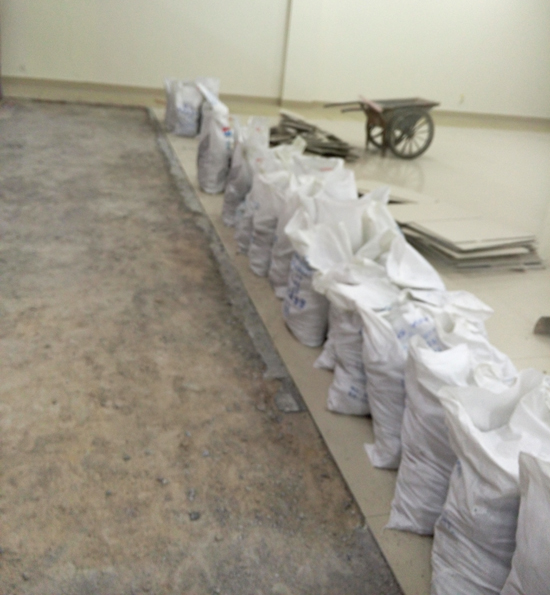

施工前防护
施工现场有高压电柜三组,低压电柜四组,场地内地砖因施工要求都需要凿除,所以必须对所有电柜采用木方和彩条布进行防护,保证施工时不损伤电柜,同时施工灰尘不进入电柜导致电柜工作异常。
二、施工过程中的防护:
由于施工过程中,所有电柜均在使用,时时监控电柜的使用情况特别是低压电柜的温度是重中之重。在施工初期,低压电柜的温度一度上升到80℃以上,我们立即采用了在防护罩两边加设排气扇,同时将高压室温度较低的空气吹入低压室等方法,解决了温度过高的问题。
压密注浆施工的过程中,会有浆液窜入电缆沟内,造成电缆沟内电线板结,对以后电缆的维修检查造成影响,所以在注浆施工前需要将与电缆沟底接触的电缆全部垫高,保证浆液不会淹没电缆,在注浆施工时也勤于观察,尽量不让浆液流入电缆槽内。
三、收尾过程的防护:
注浆施工完成后需要对一组倾斜的高压电柜进行校正,通过甲方联系供电部门,在元旦进行断电处理,保证校正时不发生安全事故,同时采用七个手动葫芦对电柜进行提升,保证电柜内铜棒等原件不受损伤。

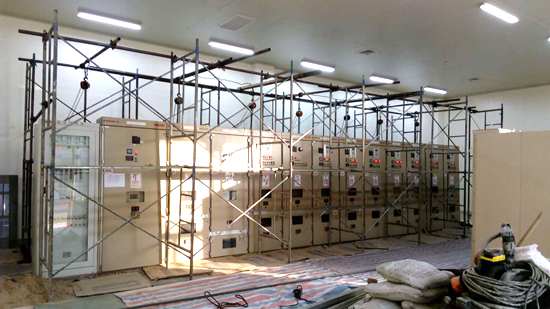

配电柜校正准备
收尾过程中,对所有垃圾进行袋装,然后外运,对所有电缆沟盖板进行清理、打磨、刷油漆翻新,从细节的完美上体现我们做好此工程的愿望和实力。
